在募项目 · 乡村 TEA · 北佐治亚 Blue Ridge

蓝岭 II 期
Blue Ridge 别墅社区

位于北佐治亚山区度假小镇 Blue Ridge(Fannin County)的 Industrial Park Road,距市中心约 2 英里、亚特兰大约 95 英里。规划 108 套别墅和约 3.3 万平方英尺零售。区域中心为美国南方区域中心(ASRC),开发商德筑体系,是蓝岭一期之后的项目。

蓝岭地区山间航拍
项目方资料配图
$80万每位投资人(乡村 TEA)
30EB-5 名额 · 合计 $2,400万
108 套别墅 + 约 3.3 万平方英尺零售
$4,891万项目总成本
387.2测算就业 · 每人约 12.9 个
3+1+1年投资期
OVERVIEW

项目概览

蓝岭 II 期在 Industrial Park Road 的西侧地块上建造 108 套现代别墅(Cottages),配建约 3.3 万平方英尺零售商业,计划 2026 年 10 月开工、2029 年 12 月完工、2030 年 2 月完成最后交房。

一期 The Grove at Blue Ridge 已售出约 70%,9 位投资人中 5 位已获绿卡,I-526E 全部获批。以上数字本站未能核实。

公开资料可核实

  • SEC Form D:Build North Georgia II LLC,2026-08 申报,发行 $2,400万,最低 $80万;ASRC 为发起人及管理人;申报时已售 $80万(1 人),销售佣金为 0 [来源]
  • Fannin County 人口 26,111(2025 估计),65 岁以上占 32.2% [来源]
  • 一期 The Grove at Blue Ridge:Deluxeton Homes 开发,165 Depot Street [来源]
  • 区域中心 ASRC 在 USCIS 区域中心名单上 [来源]

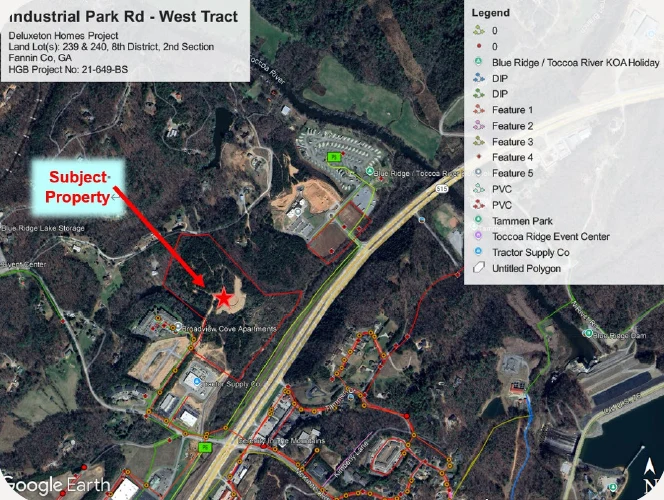

Industrial Park Rd 西侧地块航拍标示图
LOCATION

位置与周边

地图 © OpenStreetMap 贡献者 · 标记为大致位置

车程

目的地距离车程
Blue Ridge 市中心1.9 英里约 7 分钟
Lake Blue Ridge3.8 英里约 14 分钟
Ellijay17.9 英里约 28 分钟
Blairsville21.6 英里约 29 分钟
Duluth 华人商圈83.2 英里约 121 分钟
亚特兰大市中心94.3 英里约 116 分钟
ATL 机场103.7 英里约 130 分钟

按 OSRM / OpenStreetMap 路网估算,不含拥堵;2026-10-30

26,111

Fannin County 人口(2025 估计),较 2020 年增长 3.1%

Census QuickFacts

32.2%

65 岁以上人口占比,退休与第二居所需求明显

Census QuickFacts

$306,600

自住房中位价值(2020–2024 ACS)

Census QuickFacts

$57,073

家庭收入中位数(2020–2024 ACS)

Census QuickFacts

356

2025 年全县新建住宅许可数

Census QuickFacts

$56万

项目材料中的当地房价中位数(未注明数据来源)

周边配套

度假小镇

Blue Ridge 有 Blue Ridge Scenic Railway、湖泊与国家森林,度假租赁和第二居所需求旺盛。

交通

项目临近 GA-515(Appalachian Hwy),距市中心约 7 分钟车程,距亚特兰大约 2 小时。

当地收入

家庭收入中位数约 5.7 万美元,房屋买家很大一部分来自外地,销售受度假市场冷暖影响。

一期项目

同一开发商的一期 The Grove 在市中心 Depot Street,可一并实地看。

INVESTMENT STRUCTURE

投资结构与 EB-5 合规

资本结构 · 总额 $48,913,352

EB-5 资金
$24,000,000 · 49.1%
优先级银行贷款
$18,700,000 · 38.2%
开发商股权
$6,213,352 · 12.7%

资金用途

土地$3,900,000
建造(硬成本)$38,042,352
设计与工程$1,706,000
软成本$2,340,000
融资成本$2,875,000
开盘前费用$50,000
合计$48,913,352

投资条款

  • 每人 $80万,30 个名额
  • 年利率 1%
  • 期限 3 年,可延 1+1 年
  • 乡村 TEA:适用 20% 乡村预留签证

就业创造

项目材料测算 387.2 个岗位:直接 169.3(43.7%)+ 间接 218。30 人共需 300 个,测算约为要求的 1.29 倍。

合规要点

  • 乡村 TEA:$80万门槛与乡村预留签证
  • SEC Form D 已申报,发行 $2,400万 [SEC]
  • 材料称优先级贷款 $1,870万来自 Cadence Bank、开发商股权已投入、完工担保已签署(需在 PPM 中核实)
  • I-956F:项目材料未出示本项目批准文件,请索取

需在 PPM 中核实

TIMELINE

项目时间线

  1. 设计与许可
  2. Form D 所载首笔认购日
    SEC
  3. SEC Form D 申报,发行 $2,400万
    SEC
  4. 计划开工(场地施工至 2027-11)
  5. II 期主体施工
  6. 计划全部完工(约 39 个月)
  7. 计划完成最后交房
  8. 按 3+1+1 年期限退出还本

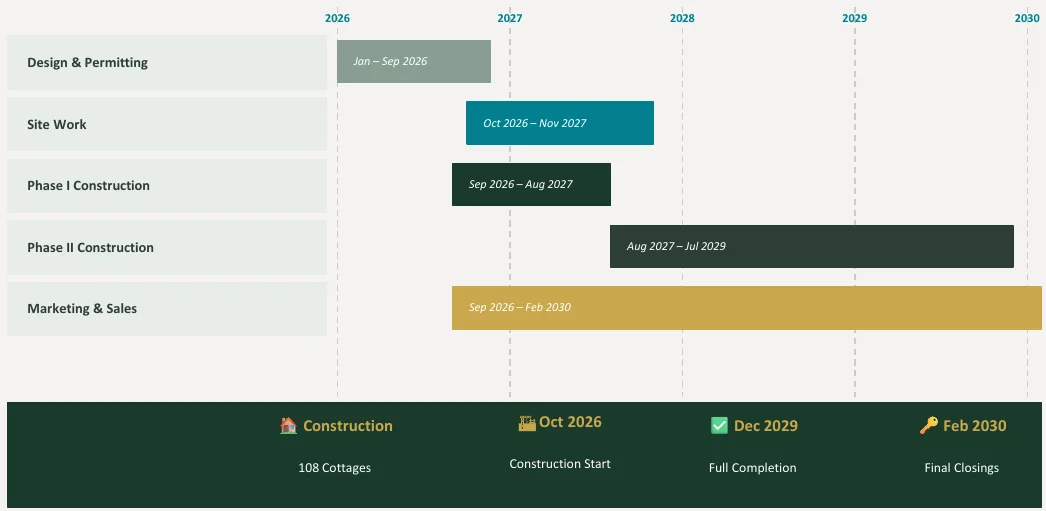

开发进度
RISKS

风险与不确定性

需要正视的风险

  • 开发商、总包与区域中心为关联方,存在利益冲突
  • EB-5 约占总成本 49%,$1,870万银行贷款通常优先受偿,请在 PPM 中确认抵押顺位
  • 108 套别墅规模大、工期约 39 个月、销售期延至 2030 年,还本可能晚于 3 年
  • Blue Ridge 是度假市场,家庭收入中位数约 5.7 万美元,销售依赖外地买家与利率环境
  • 测算就业余量 29%,工期或成本变化会压缩余量
  • 区域中心授权于 2027-09-30 到期,需国会再授权;投资前请律师评估
  • 1% 年回报很低,EB-5 首要目的是绿卡

投资前请自行核实

  • 本项目 I-956F 批准通知原件
  • PPM、认购协议、托管协议
  • Cadence Bank 贷款文件与完工担保原文
  • Form D 后续修订(实际募资人数)
  • Fannin County 建筑许可与施工进度
  • 一期投资人 I-526E、I-829 与还本情况
FAQ

常见问题

这个项目适合什么样的投资人?

预算 $80万、看重乡村预留签证、可接受 5 年左右资金锁定和低回报的家庭。最终请由您自己的移民律师判断。

乡村 TEA 有什么好处?

投资额 $80万而非 $105万;乡村类别有单独预留签证,2026 年 11 月签证公告中中国大陆出生申请人为 C(当前),但随时可能变化。

和蓝岭一期是什么关系?

同一开发商在同一小镇的后续项目,地块不同:一期在市中心 Depot Street,II 期在 Industrial Park Road。

钱什么时候能拿回来?

项目方计划 3 年期、可延至 5 年,还款来源是别墅与商业销售收入,并无保证。

可以实地看项目吗?

可以。Blue Ridge 在亚特兰大以北约 2 小时车程,可以同时看一期社区和 II 期地块。
