EB-5 INVESTOR IMMIGRATION · TRANSPARENCY FIRST · 先看风险,再谈机会

投资项目 › 在募项目

在募项目 · 高失业(城市)TEA · 亚特兰大 Buckhead

Pharr 联排别墅
Buckhead 豪华联排

位于亚特兰大 Buckhead 的 119 Pharr Road NW,距 Buckhead Village 约半英里。地块分两期:一期为 8 套豪华联排(EB-5 投资标的),二期为 17 层公寓楼。区域中心为美国南方区域中心(ASRC),开发商德筑体系(现名 DezureDev)与 Deluxeton Homes。

同地块二期公寓楼屋顶泳池效果图
同地块二期公寓楼效果图(非 EB-5 投资标的)
$80万每位投资人(城市 TEA)
8EB-5 名额 · 合计 $640万
8 套豪华联排 · 约 3,500 平方英尺
约 $200万起售价(Urbanize)
101.5测算就业 · 每人约 12.7 个
3+1+1年投资期
OVERVIEW

项目概览

项目原址为两层出租公寓 Pharr Manor Apartments。一期 8 套联排分两栋、每栋 4 套,每套约 3,500 平方英尺、四层、四卧四卫半,配电梯、双车库与屋顶露台;设计方为 Xmetrical。

EB-5 资金用于一期联排的建造,8 套房屋计划以每套约 190 万美元出售,销售收入合计约 1,520 万美元,用于偿还 EB-5 本金。

公开资料可核实

  • Urbanize Atlanta 2026-04:一期 8 套联排,每套约 3,500 平方英尺、四层,起价约 200 万美元;场地施工已开始 [来源]
  • 二期为 17 层、60 多套的公寓楼,进度比联排晚约 6 个月;开发方 DezureDev(原 Dezhu US)与 SinoCoin LLC [来源]
  • DezureDev 官网列出 Veridian Buckhead,地址 119 Pharr Road NW [来源]
  • 区域中心 ASRC 在 USCIS 区域中心名单上 [来源]
同地块二期 17 层公寓楼效果图(非 EB-5 投资标的)
LOCATION

位置与周边

地图 © OpenStreetMap 贡献者 · 标记为大致位置

车程

目的地距离车程
Buckhead Village0.5 英里步行约 10 分钟
亚特兰大历史中心0.5 英里约 2 分钟
Lenox Square 商场2.1 英里约 6 分钟
Midtown4.5 英里约 8 分钟
亚特兰大市中心6.4 英里约 12 分钟
Emory 大学6.7 英里约 16 分钟
ATL 机场16.2 英里约 26 分钟
Duluth 华人商圈19.7 英里约 29 分钟

按 OSRM / OpenStreetMap 路网估算,不含拥堵;2026-10-30

8 套

一期联排,分两栋,每栋 4 套

Urbanize

约 3,500

每套平方英尺,四卧四卫半,带电梯

Urbanize

约 $200万

联排起售价(经纪人估计)

Urbanize

17 层

二期公寓楼,60 多套,晚约 6 个月

Urbanize

2023-03

公寓部分首次申请土地扰动许可

Urbanize

0.5 英里

到 Buckhead Village(OSRM 估算)

OSRM

周边配套

Buckhead 核心区

步行可到 Buckhead Village 的餐饮与精品店,周边是亚特兰大单价最高的住宅区之一。

交通

经 Peachtree Rd 到 Midtown、市中心约 10 分钟,GA-400 连接北部郊区。

文化与绿地

亚特兰大历史中心就在附近,园区内有花园与博物馆。

购买人群

面向在 Buckhead 工作、要求新房与电梯的高收入家庭,买家群体较窄。

INVESTMENT STRUCTURE

投资结构与 EB-5 合规

资本结构 · 总额 $14,032,545

EB-5 资金
$6,400,000 · 46%
开发商/私募股权
$3,432,545 · 24%
优先级贷款
$4,200,000 · 30%

销售测算

8 套 × 约 $190万$15,200,000
项目总成本$14,032,545
测算净收益$1,167,455

测算利润率不到 8%,售价或成本小幅变化就可能吃掉利润

投资条款

  • 每人 $80万,8 个名额
  • 年利率 1%
  • 期限 3 年,可延 1+1 年
  • 城市 TEA:适用高失业预留签证

就业创造

经济学家 Impact DataSource(2025-03,RIMS II 模型)测算 101.5 个岗位:直接 38.1 + 间接/诱发 63.5;按行业为住宅建造 96.2、设计工程 1.9、房地产 3.4。8 人共需 80 个,测算约为要求的 1.27 倍,余量不大。

合规要点

  • 高失业 TEA:$80万门槛,适用 10% 高失业预留签证
  • 项目材料中的“956F 获批函”实为 ASRC 区域中心批准函,本项目 I-956F 状态请索取原件
  • 律师 Robert C. Divine(Baker Donelson),曾任 USCIS 首席法律顾问及代理副局长 [来源]
  • SEC Form D:截至 2026-10-30 未在 EDGAR 找到本项目申报

需在 PPM 中核实

TIMELINE

项目时间线

  1. JCE 与 Deluxeton Homes LLC 签订总包合同
  2. 就业经济报告完成(Impact DataSource)
  3. 场地施工开始
  4. Urbanize 报道:场地施工进行中,计划夏末开始主体施工
    Urbanize
  5. 主体施工(约 32 个月,计划 2028-05-12 完工)
  6. 计划第一批交房
  7. 计划第二批交房
  8. 按 3+1+1 年期限退出还本

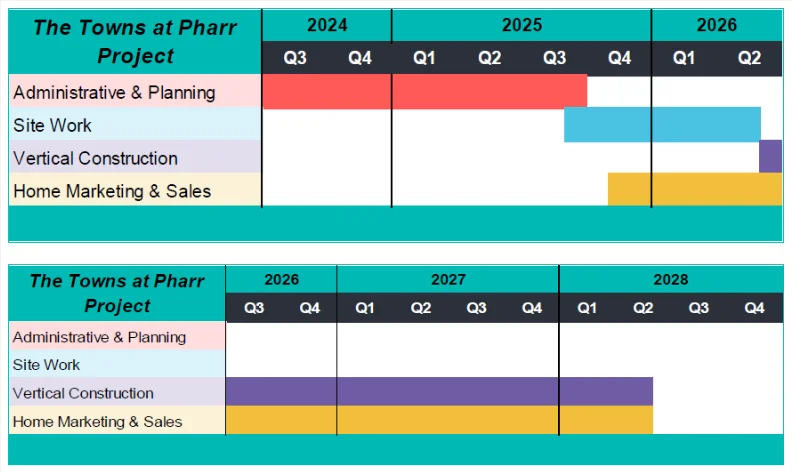

开发进度
RISKS

风险与不确定性

需要正视的风险

  • 只有 8 套房、8 位投资人,项目小、集中度高:一两套卖不动就会拖慢还本
  • 测算就业 101.5 个,仅比 80 个要求多 27%;若工期或成本变化,余量有限
  • EB-5 约占总成本 46%,优先级贷款 $420万排在前面,请在 PPM 中确认抵押顺位
  • 每套约 $200万的豪宅买家群体窄,受利率与高端房市影响大
  • 开发商、总包与区域中心为关联方,存在利益冲突
  • 1% 年回报很低,EB-5 首要目的是绿卡

投资前请自行核实

  • 本项目 I-956F 批准通知原件(不是区域中心批准函)
  • PPM、认购协议、托管协议
  • Form D 申报(发行主体名称与募资进度)
  • 优先级贷款文件、抵押顺位与完工担保原文
  • Atlanta 市建筑许可与施工进度
  • 高失业 TEA 认定依据
FAQ

常见问题

这个项目适合什么样的投资人?

看重亚特兰大核心区位、能接受名额少且项目集中度高、预算 $80万的家庭。最终请由您自己的移民律师判断。

城市 TEA 和乡村 TEA 有什么区别?

两者投资额都是 $80万,分别适用 10% 高失业预留和 20% 乡村预留签证。2026 年 11 月签证公告中,中国大陆出生申请人两类均为 C(当前),但随时可能变化。

钱什么时候能拿回来?

项目方计划 3 年期、可延至 5 年,还款来源是 8 套联排的销售收入,并无保证。

网上看到的高楼效果图是这个项目吗?

不是。效果图中的 17 层公寓楼是同一地块的二期,EB-5 投资的是一期 8 套联排。

可以实地看项目吗?

可以。项目在亚特兰大 Buckhead,欢迎预约后一起去现场看施工进度。

签证排期见 最新排期

预约咨询
